在已是午夜的印度洋海邊小城米拉務,大部分人早已進入夢鄉,但在大唐印尼米拉務公司的主控室內人頭攢動。運行人員正在有條不紊地進行檢查和操作,各專業檢修人員嚴陣以待隨時準備消缺,公司主要領導現場坐鎮指揮。經過為期10天的機組計劃檢修,4號機終于到了要并網的時刻。
3月27日0時11分,4號機并網成功,主控室內大家一片歡騰,并網后機組各項參數正常,設備運行穩定。標志著大唐印尼米拉務項目投產以來首次機組檢修取得圓滿成功。
本次檢修計劃工作32項,完成31項,新增檢修項目62項,完成62項,合計完成93項。值得一提的是,本次4號機組檢修未借助任何外委單位,全部項目由該公司獨自完成。
檢修前,該公司精心策劃檢修項目、制定檢修標準、完成檢修計劃任務單、備件材料清單、修前技術分析、工作票等文件編制,為優質高效完成檢修任務打下良好基礎。

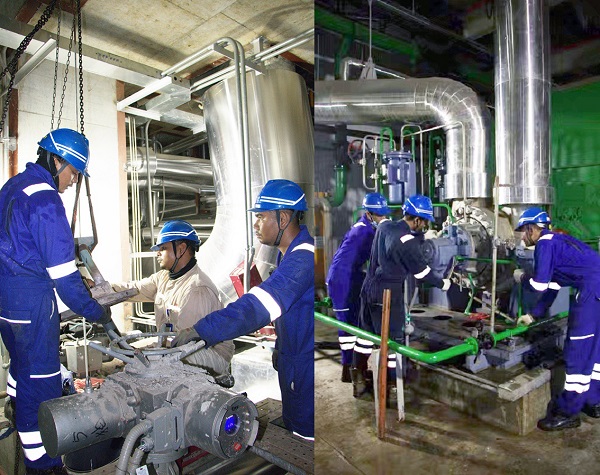

在檢修期間,在保證3號機穩定運行的前提下,運行部抽調精兵強將組成操作組,在各個工作面精心操作。各專業中方工程師們指導印尼員工按工藝要求完成各項檢修任務,公司領導和安監人員現場監督檢查安全生產情況,發現問題立查立改。廣大印尼員工克服齋月期間禁食的不適,勤勤懇懇奮戰在檢修現場。
在檢修收尾階段,全體中外籍員工嚴格按照“對標一流”的要求,精心組織密切配合,認真執行修后設備驗收和試運制度,不隨意丟項甩項,保證每個檢修項目優質完成。
在米拉務公司生產系統上上下下的努力下,在短時間內4號機組高標準、嚴要求完成了93項檢修任務,消除了設備隱患,為機組長周期安全、穩定、經濟運行奠定了基礎。
?
